Følg restaureringen af

Observatoriekuplen på Rundetaarn

Bygherre
Rundetaarn
Rådgiver
Eduard Troelsgaard, Fogh og Følner
Entreprisesum
6 mio.
År
2025-2026

Restaurering af Rundetaarns historiske observatoriekuppel

Hos Kjell Pedersen A/S er vi stolte over at være udvalgt som tømrer og snedkervirksomhed på restaureringen af Rundetaarns historiske observatoriekuppel – et af Danmarks mest ikoniske bygningsværker og Europas ældste fungerende observatoriebygning.

Projektet ledes af Fogh & Følner Arkitekter i samarbejde med Eduard Troelsgård Rådgivende Ingeniører. Vi indgår i et erfarent håndværkerhold med ansvar for tømrer- og snedkerarbejder samt tilhørende ydelser, herunder etablering af stillads- og kranløsninger og sikring af byggepladsen – koordineret med de øvrige fag, herunder smede- og malerarbejder.

Projektet ledes af Fogh & Følner Arkitekter sammen med Eduard Troelsgård Rådgivende Ingeniører, og vi indgår i et erfarent håndværkerhold med det overordnede ansvar for tømrer- og snedkerarbejder, etablering af stillads og kranløsninger, sikring af byggepladsen samt smede- og malerarbejder.



Etape1: Forstærkning og nedhejsning af kuplen

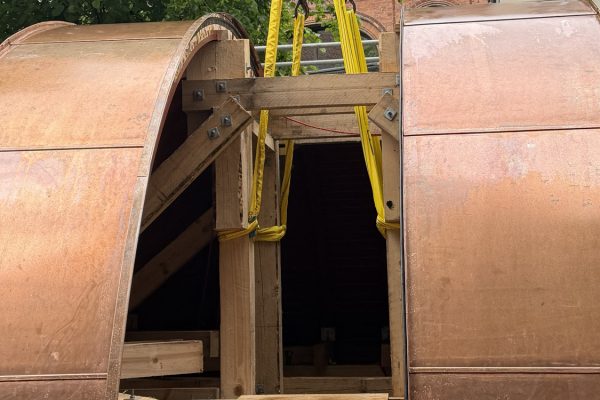

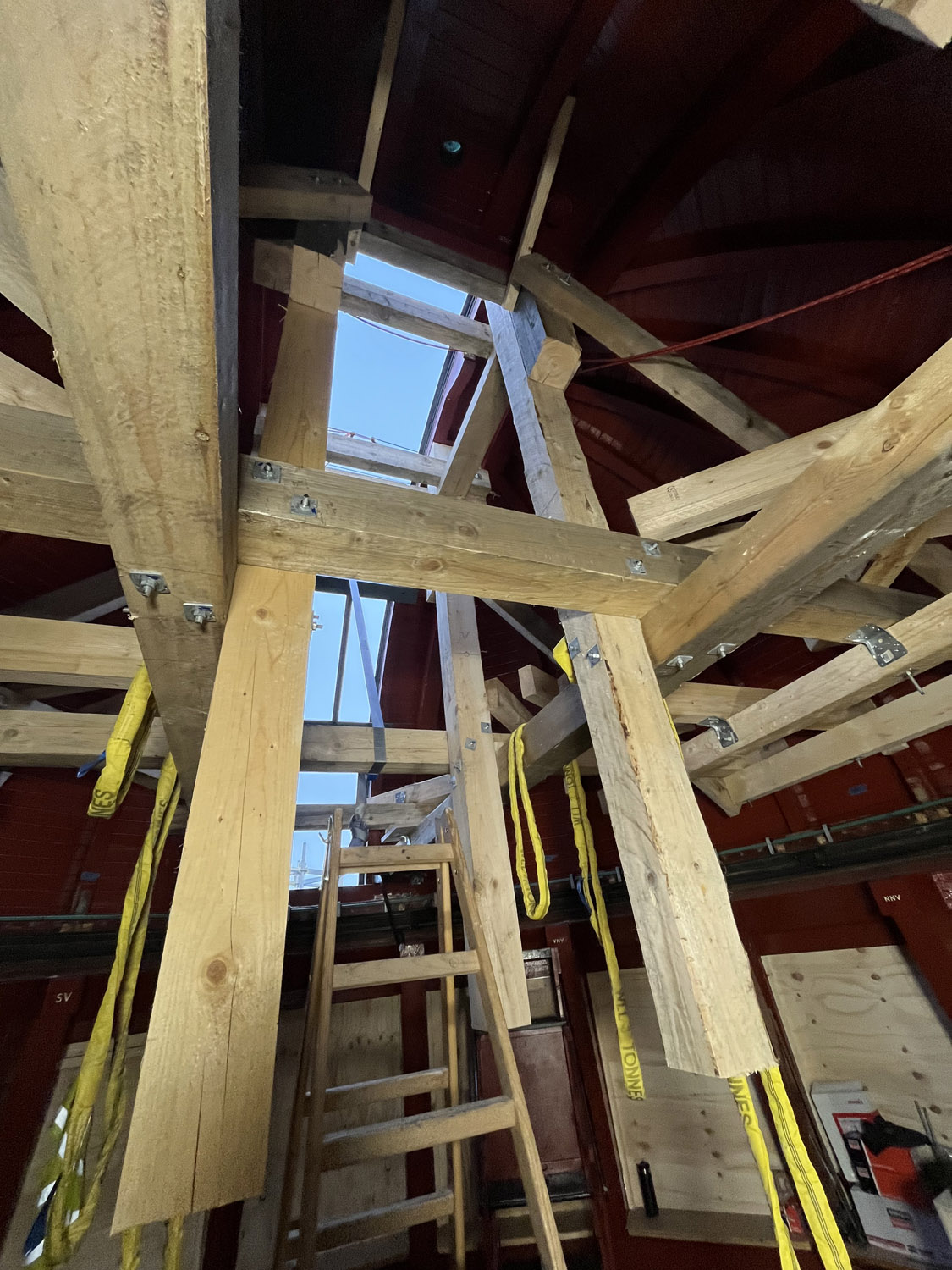

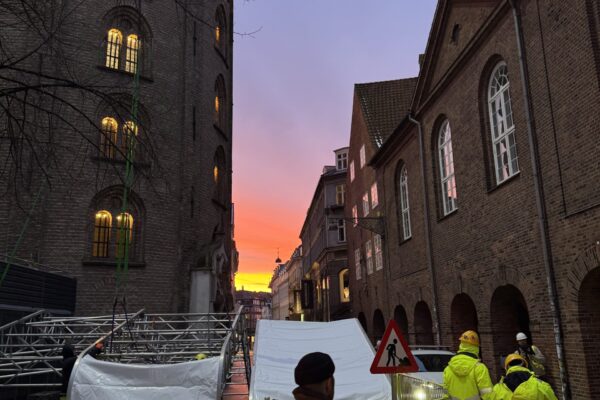

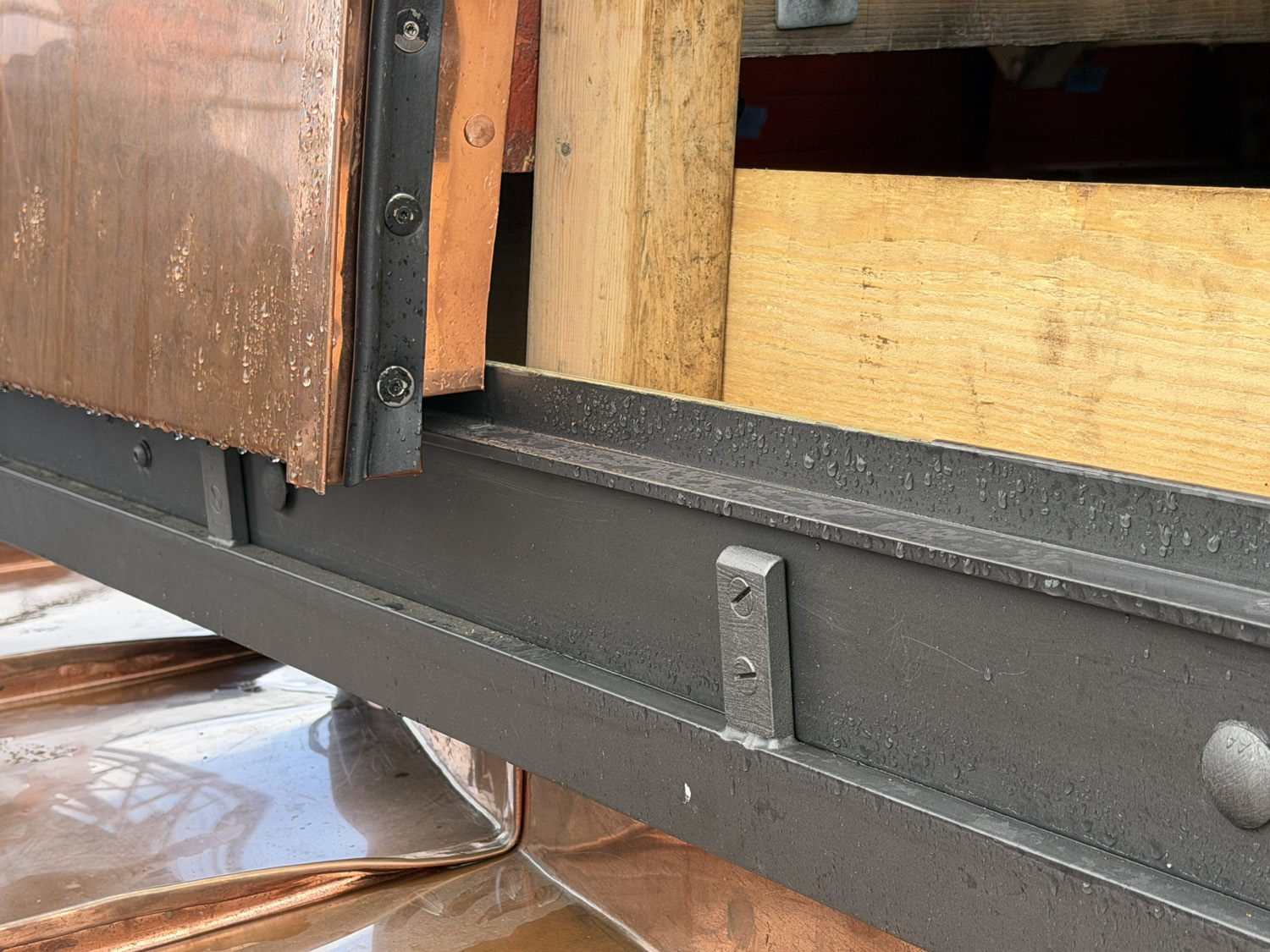

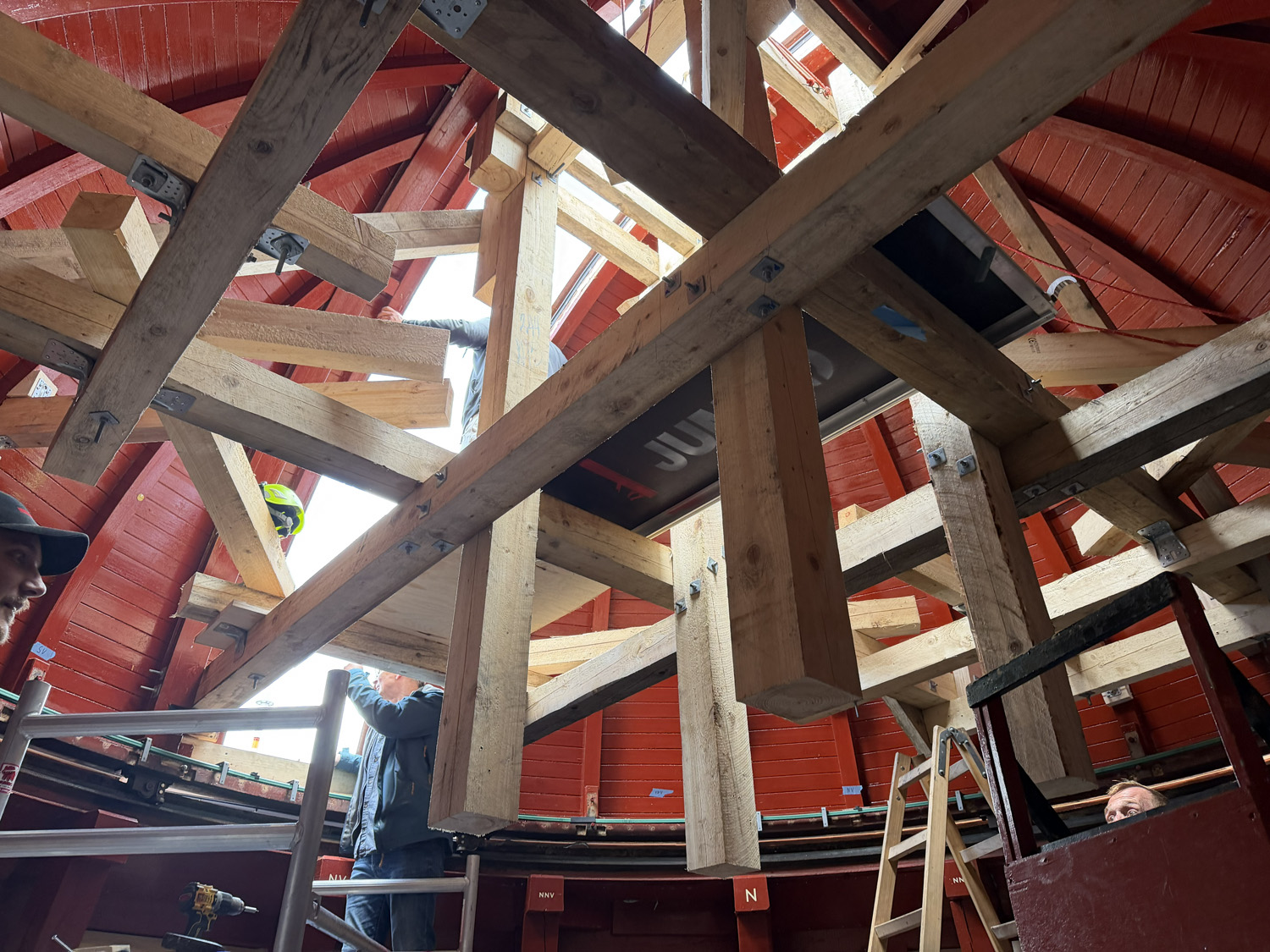

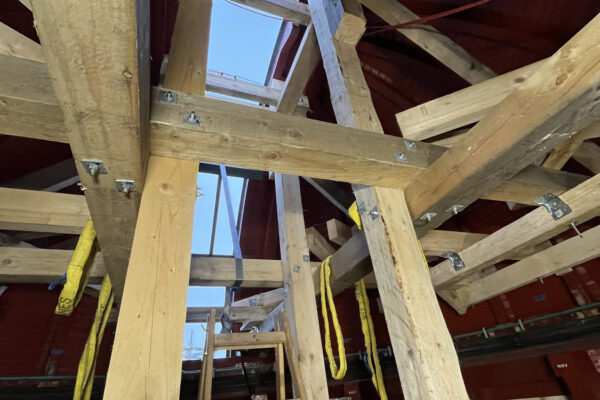

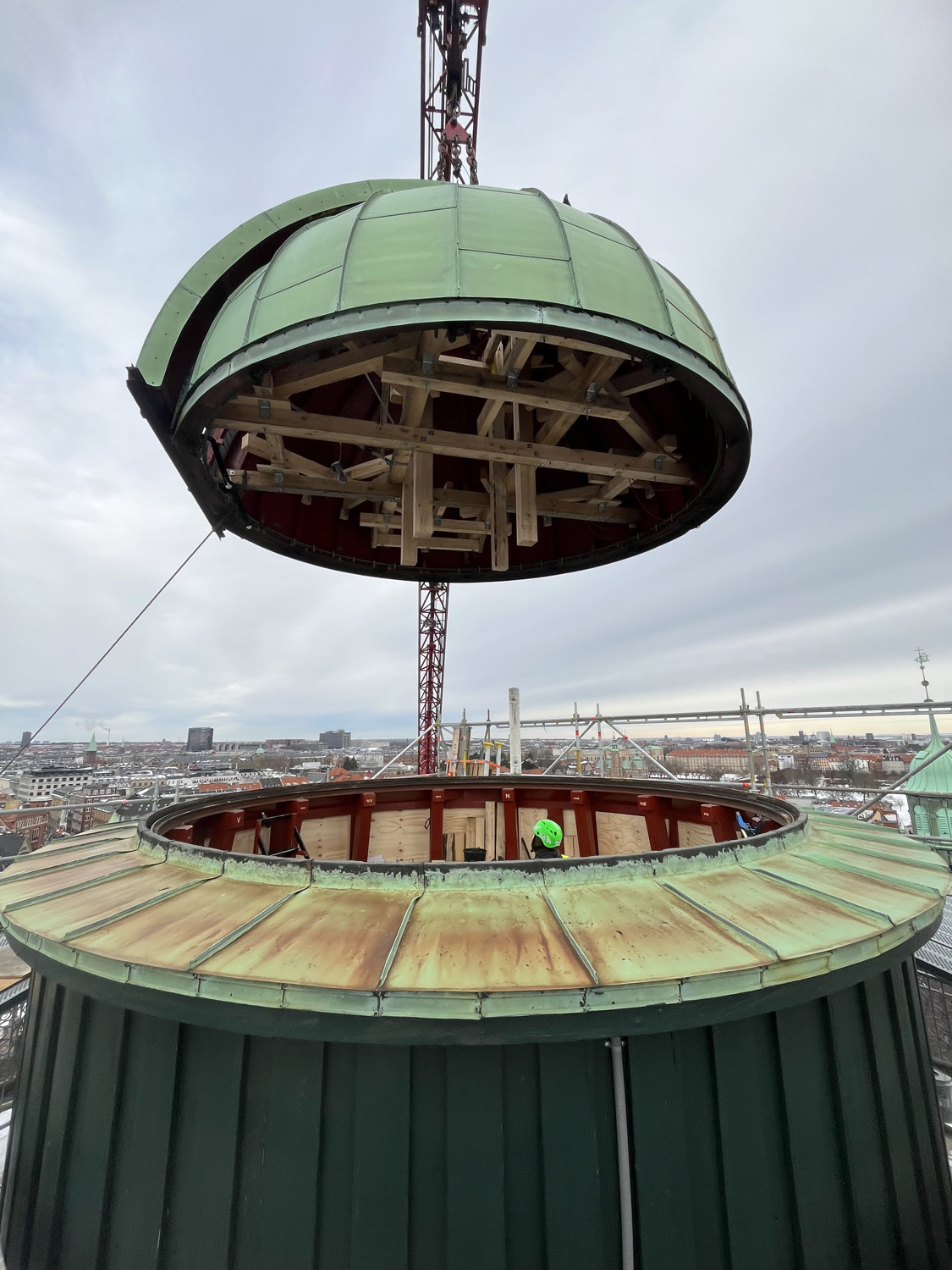

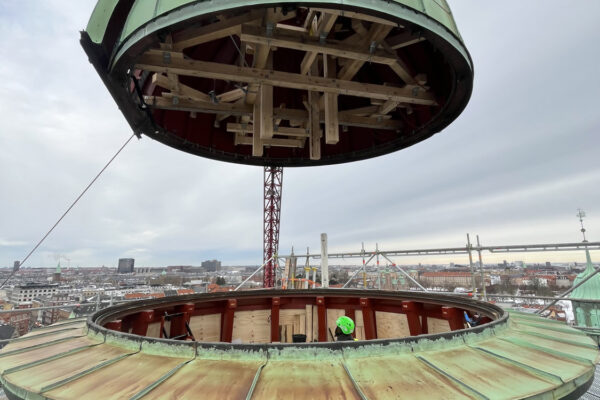

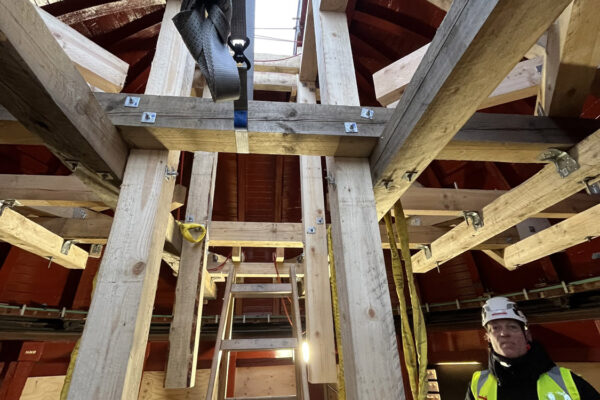

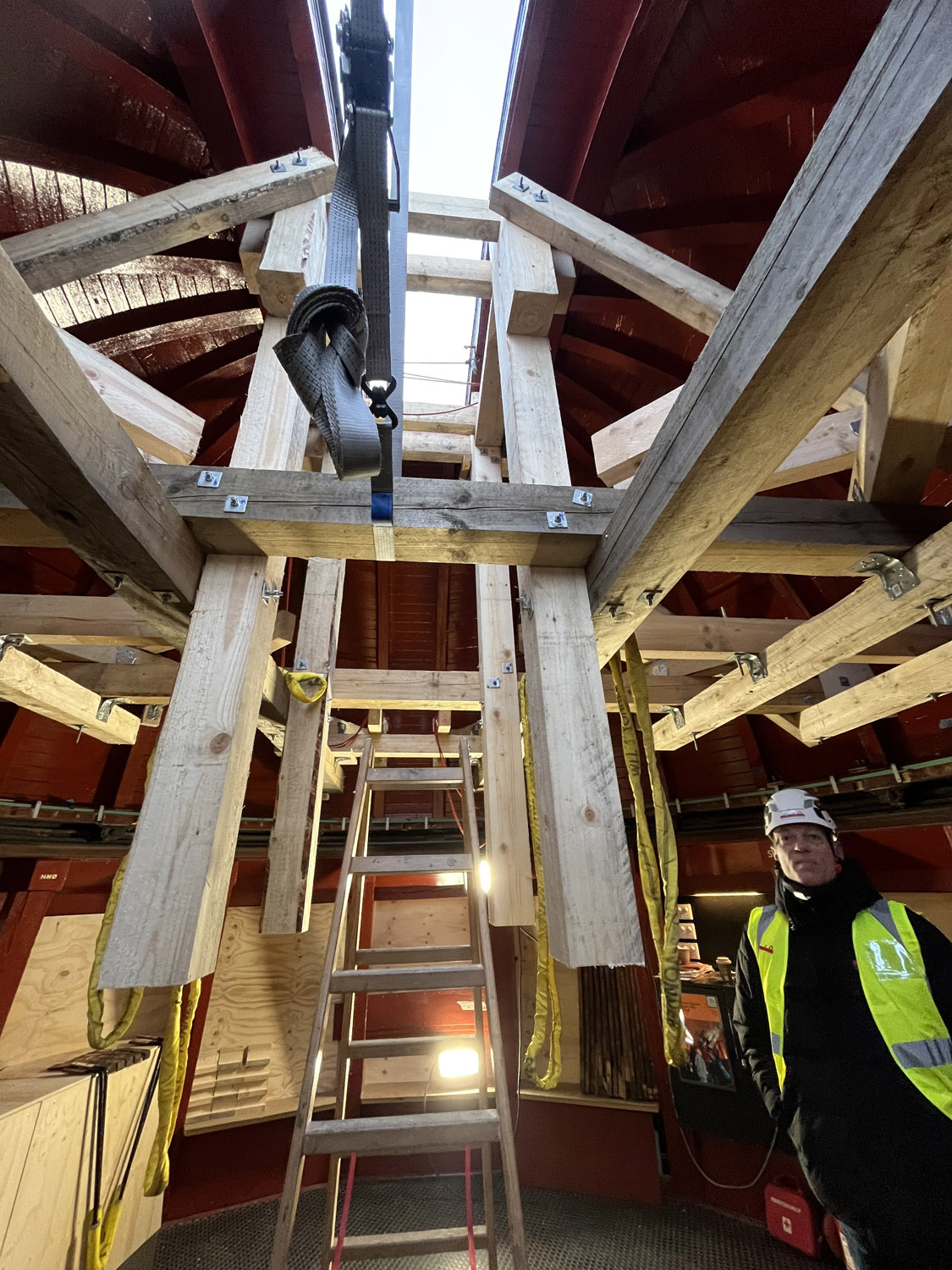

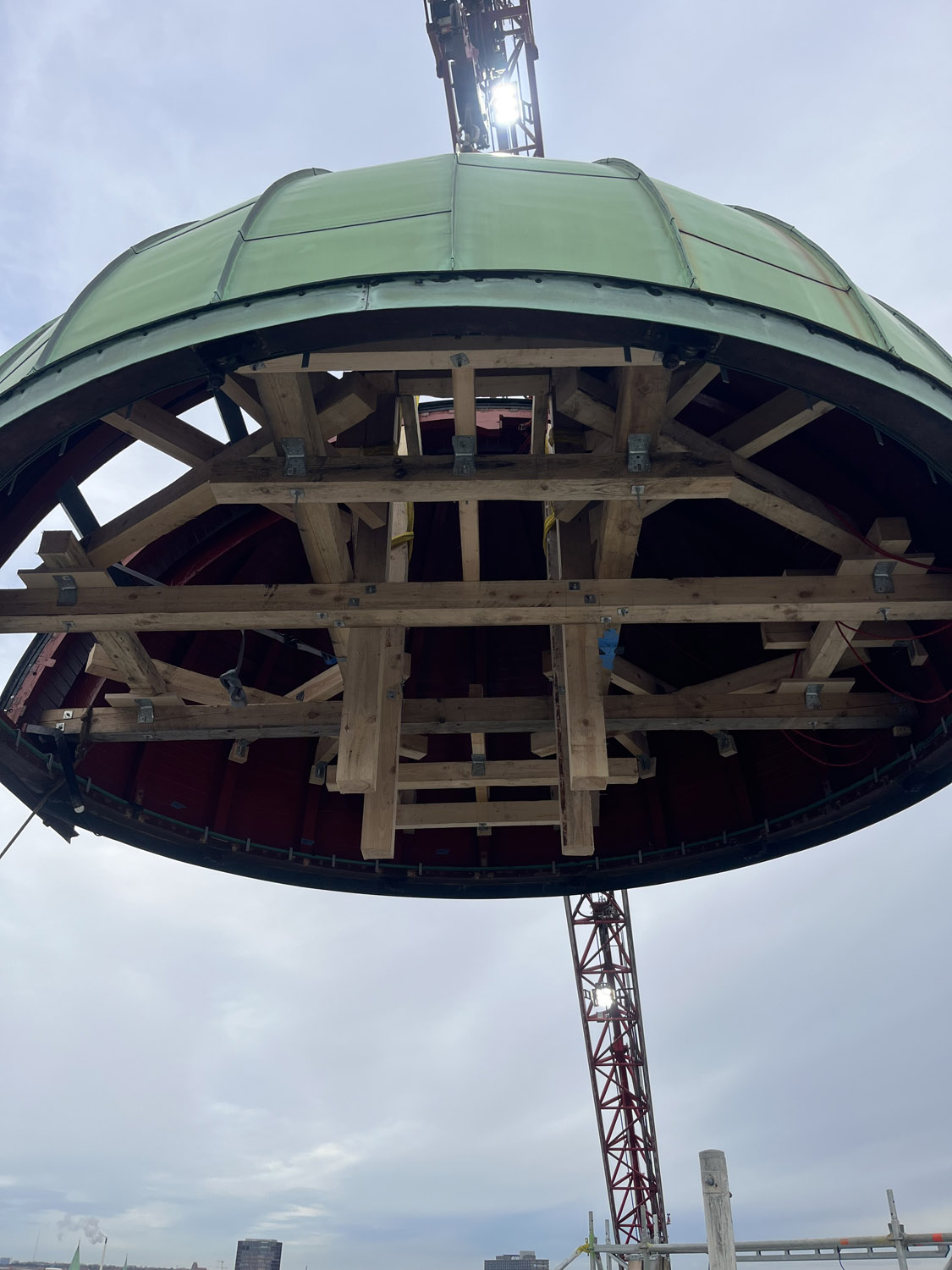

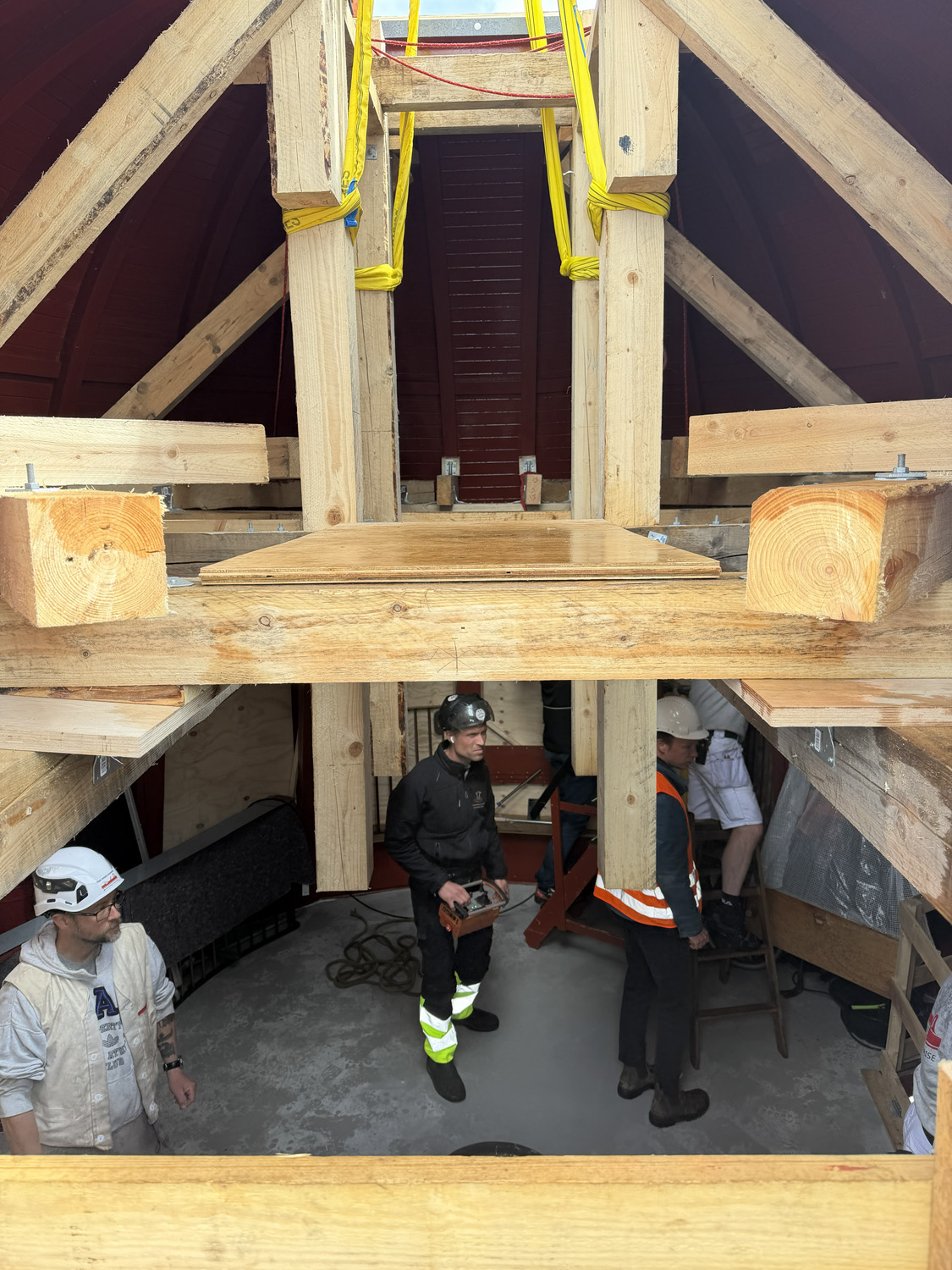

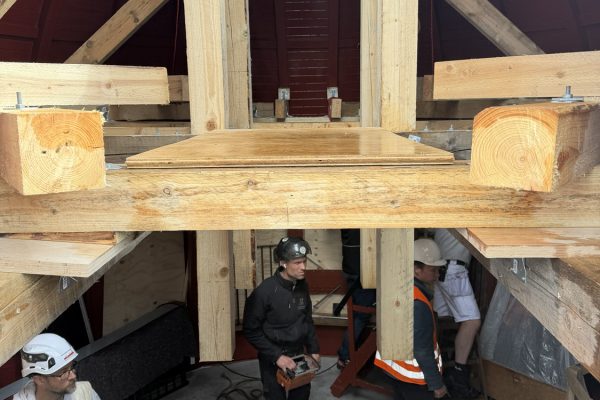

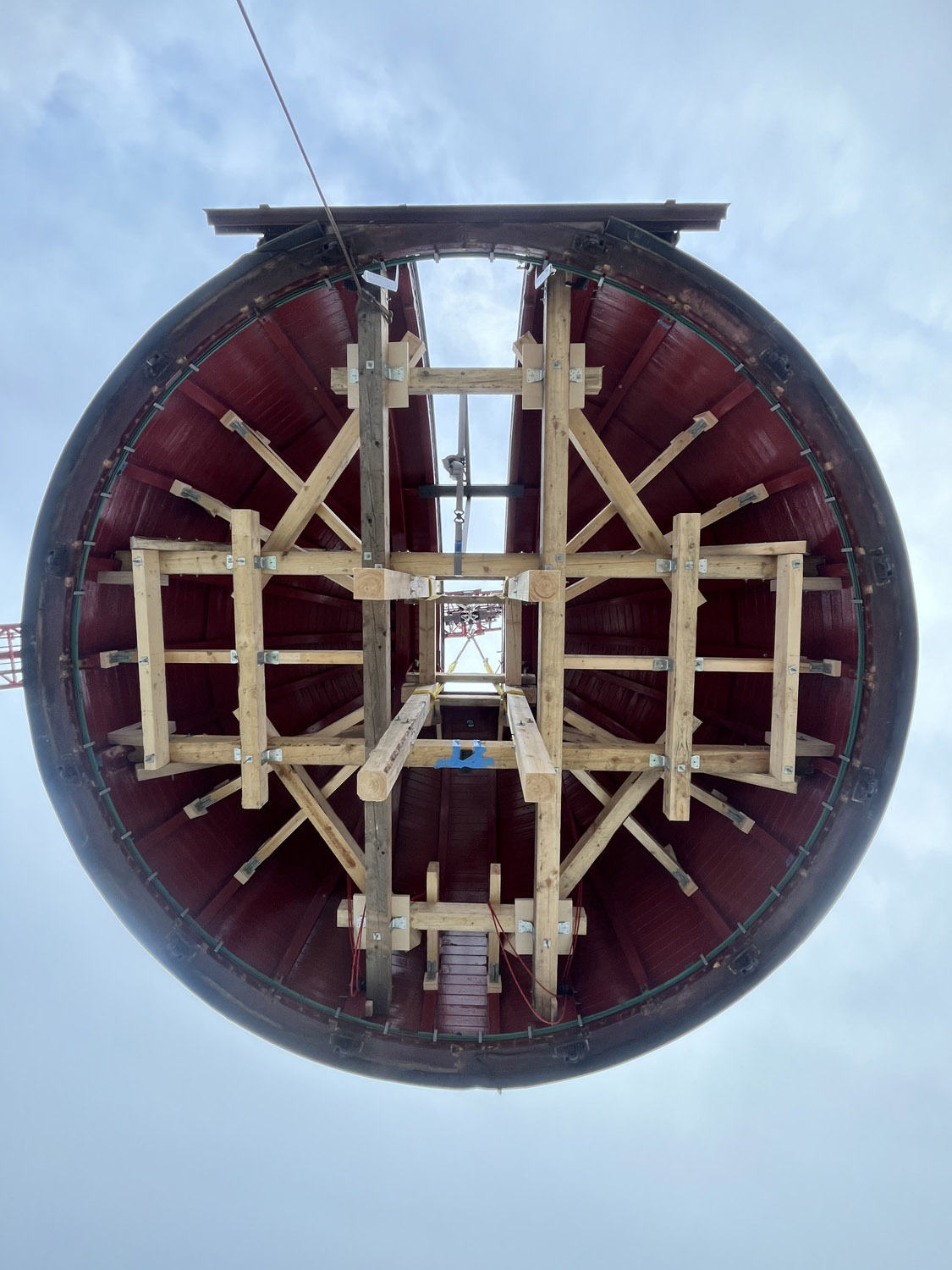

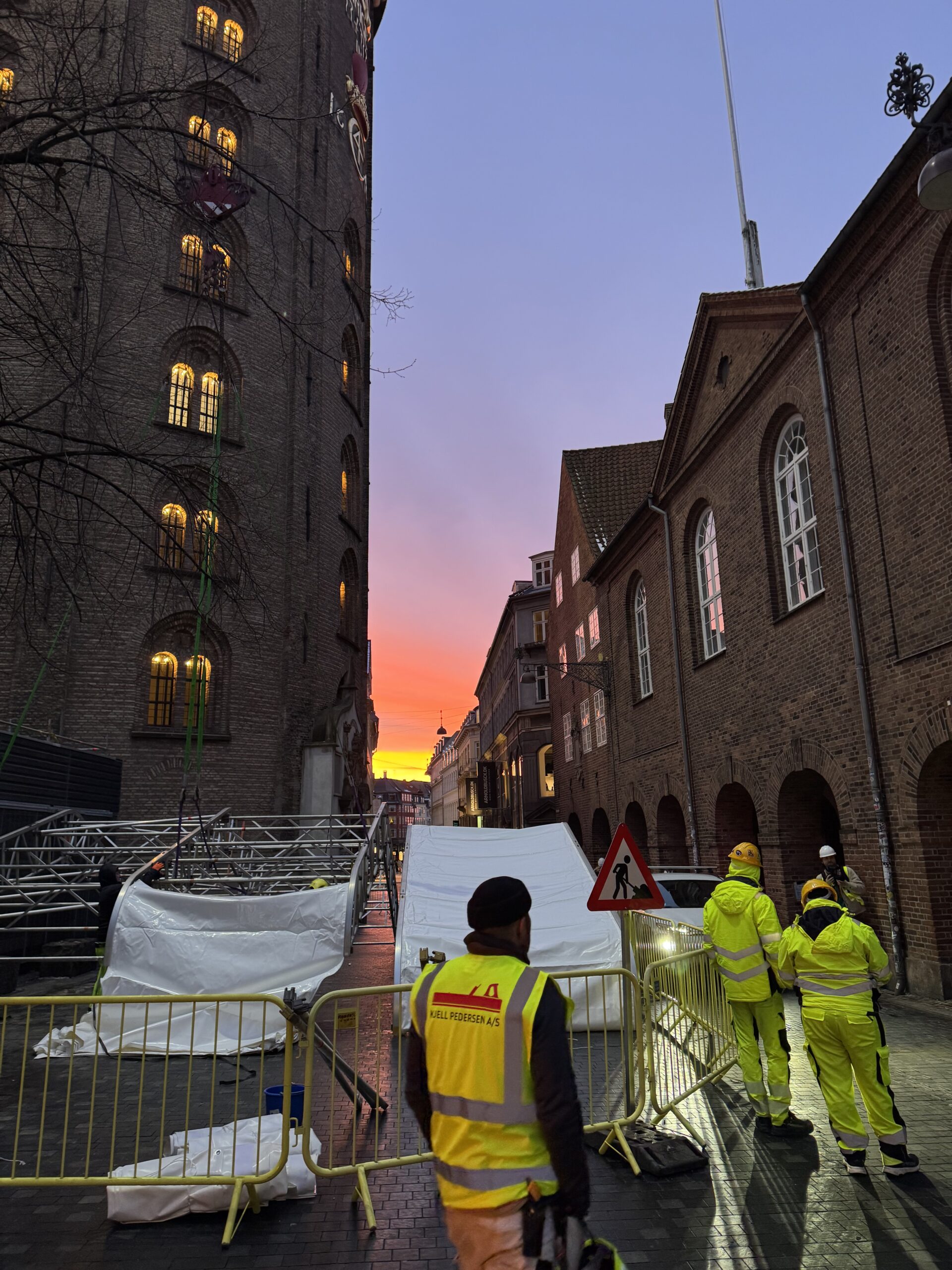

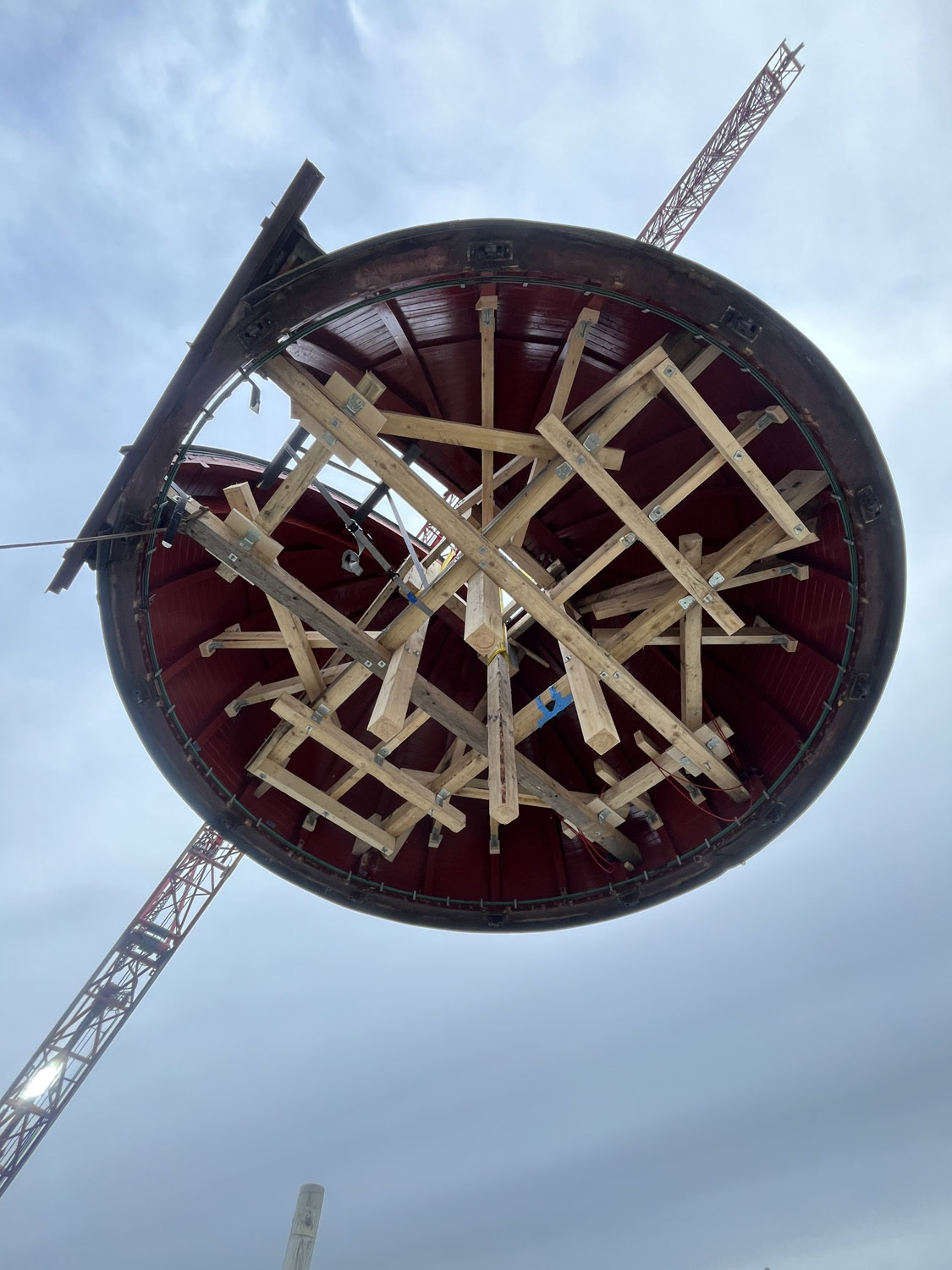

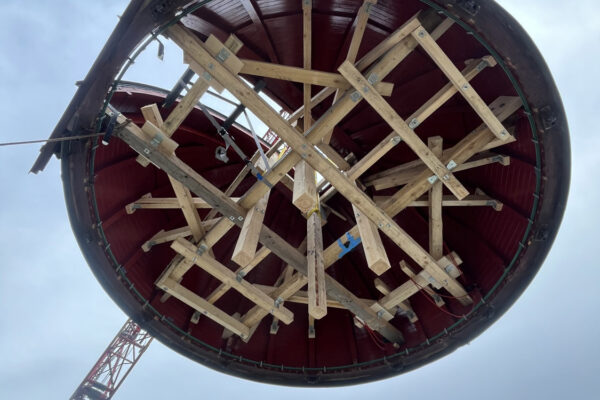

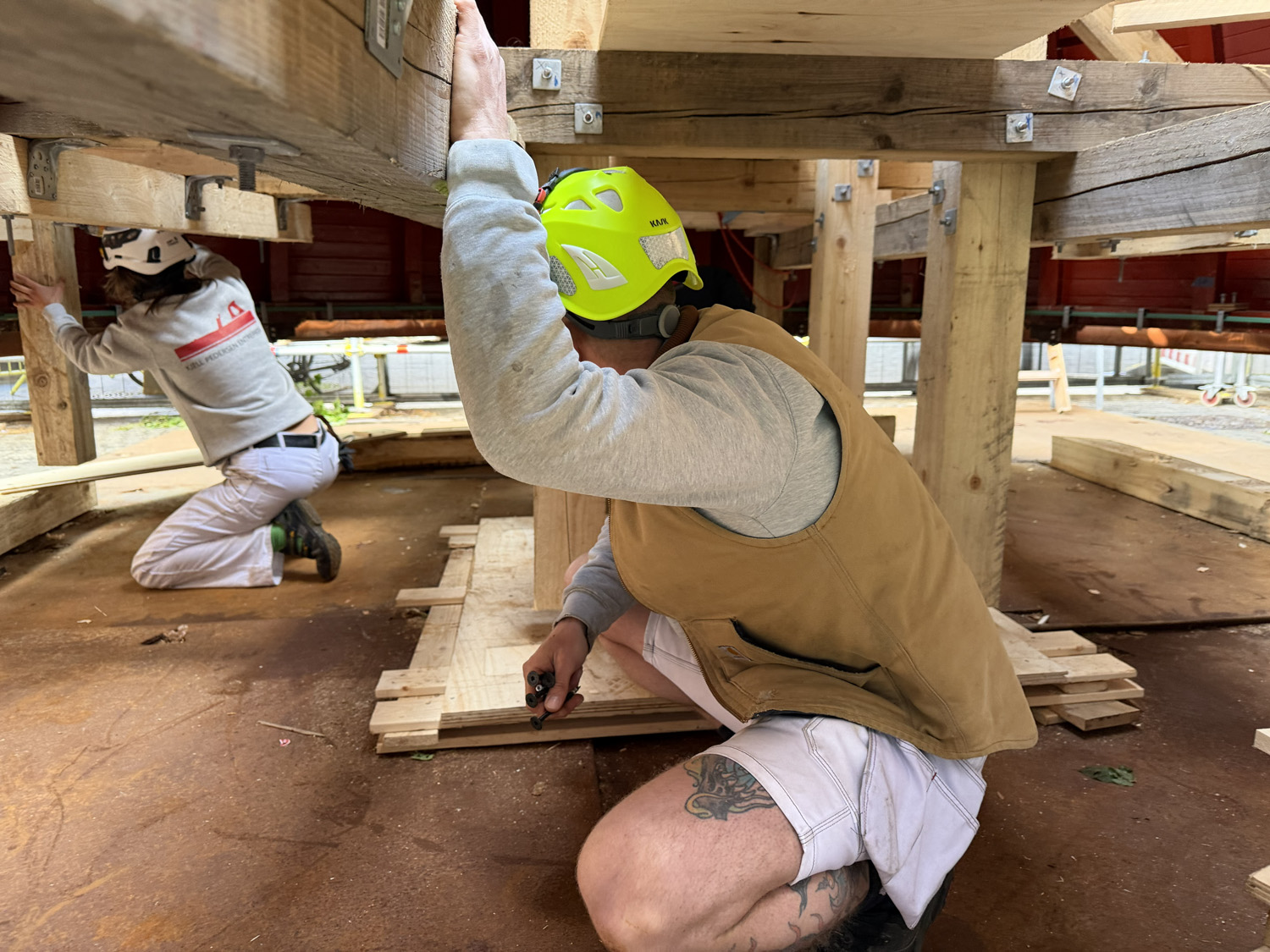

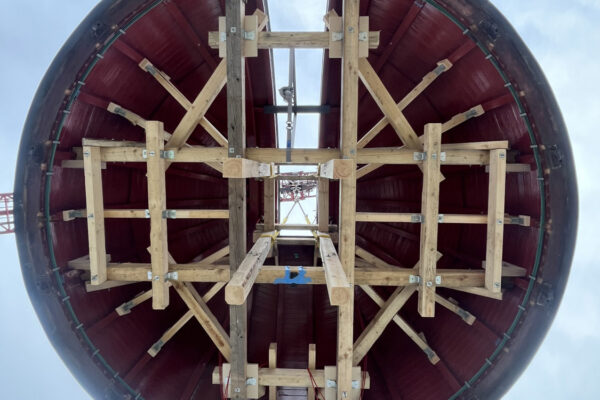

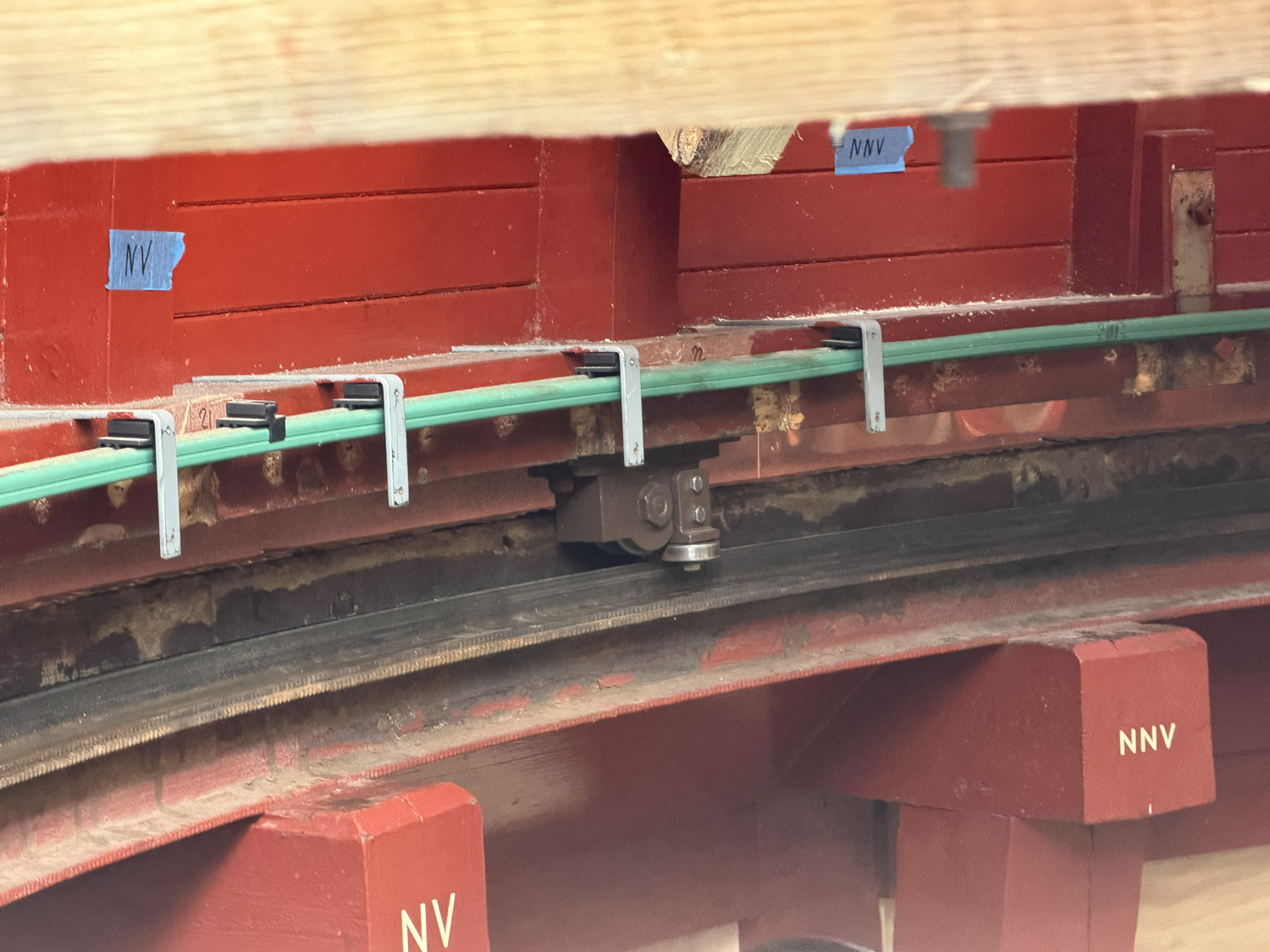

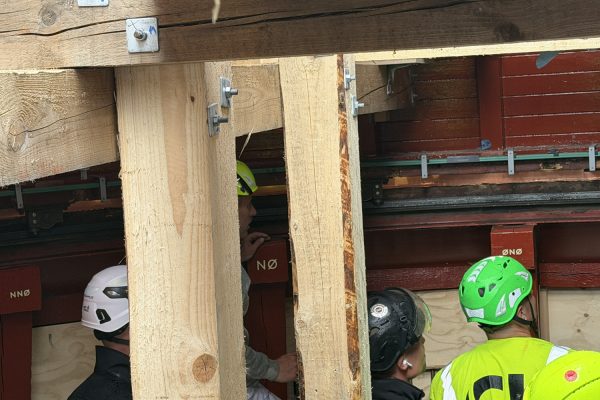

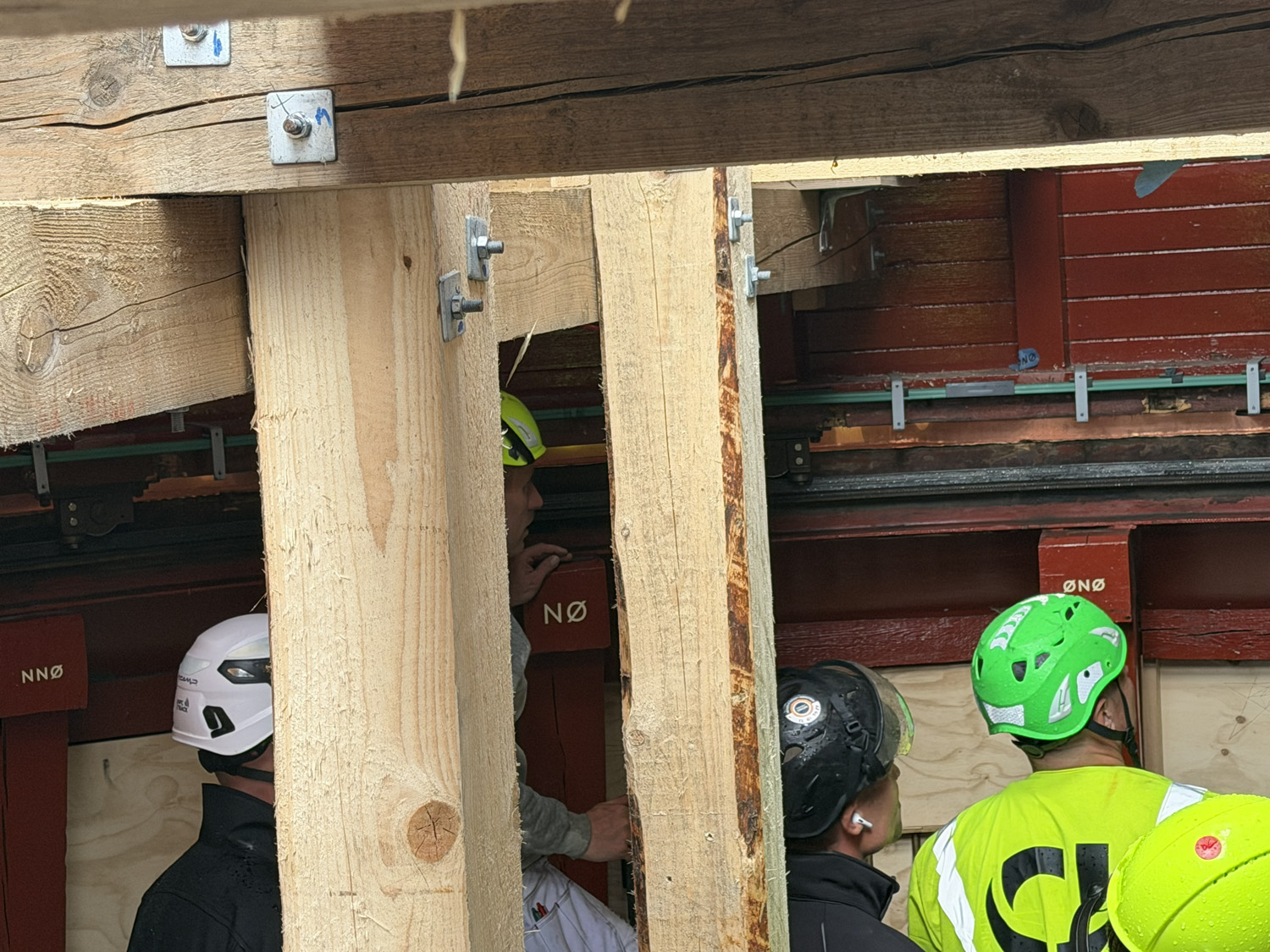

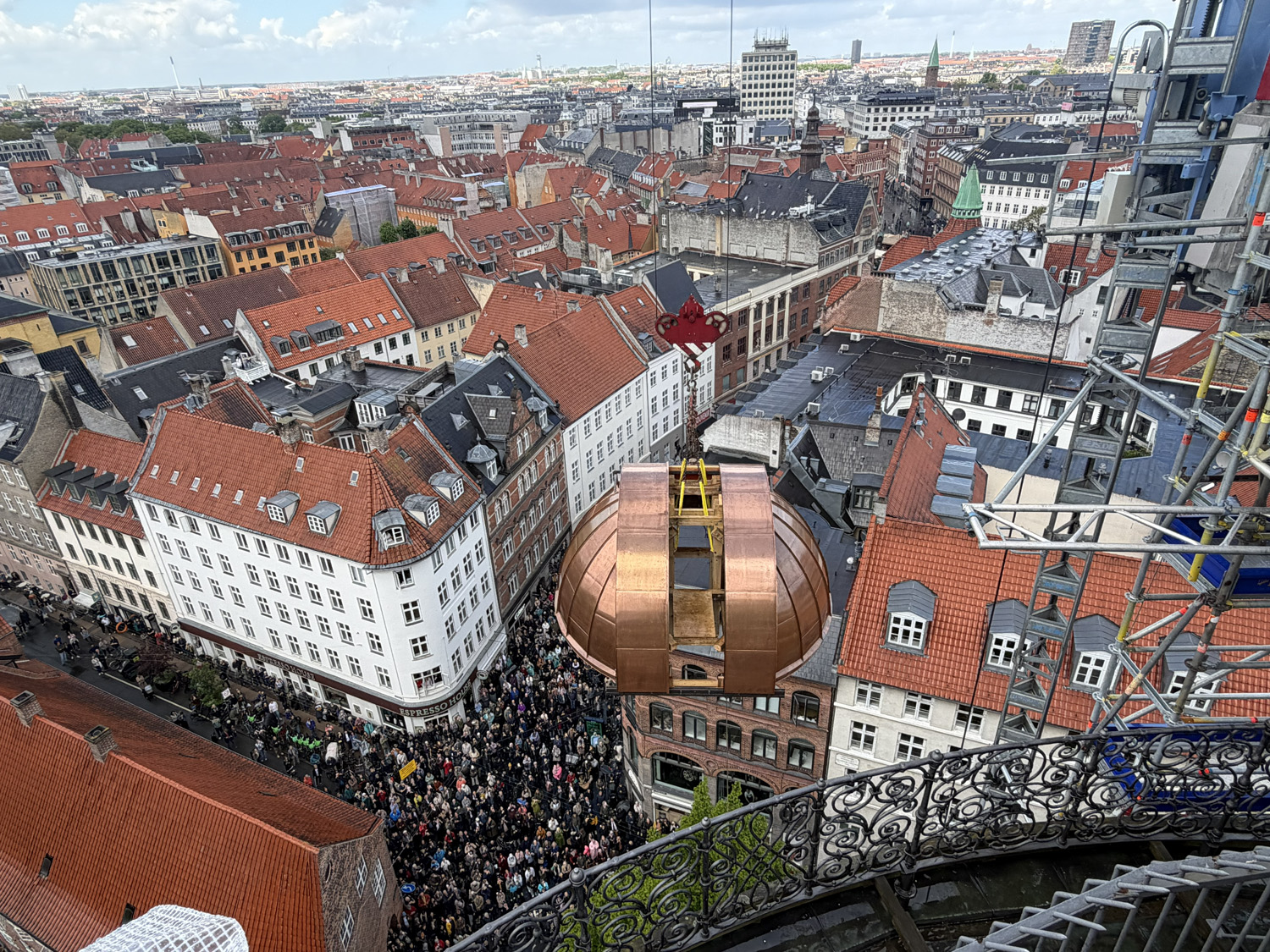

Nedhejsningen af observatoriekuplen på Rundetaarn er nu gennemført – en opgave, hvor alt skulle være på plads: vind og vejr, kranlogistik, afspærring, sikkerhed og et stærkt hold på tværs af fag. Som led i forberedelserne udførte vi en konstruktiv forstærkning af kuplen og gennemførte prøveløft med donkraft for at teste konstruktionen og sikre, at alt var klar til det endelige kranløft.

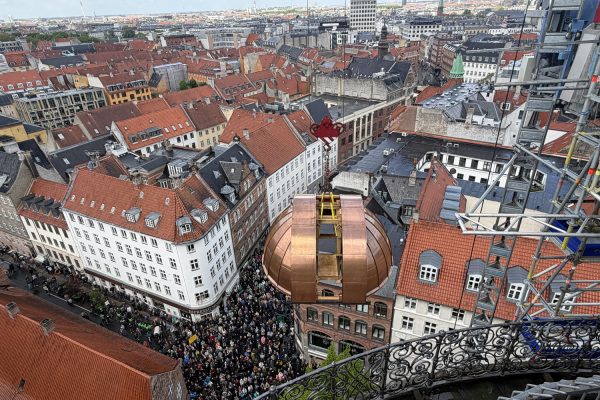

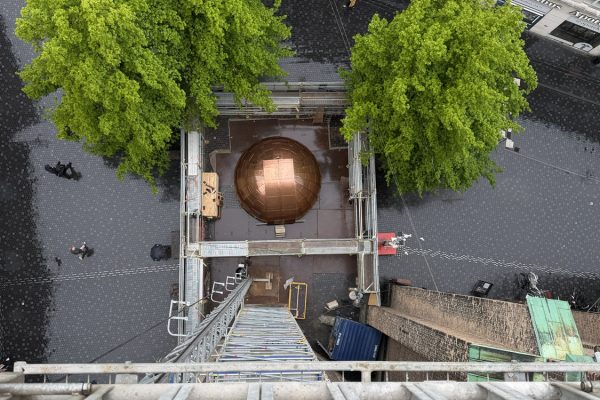

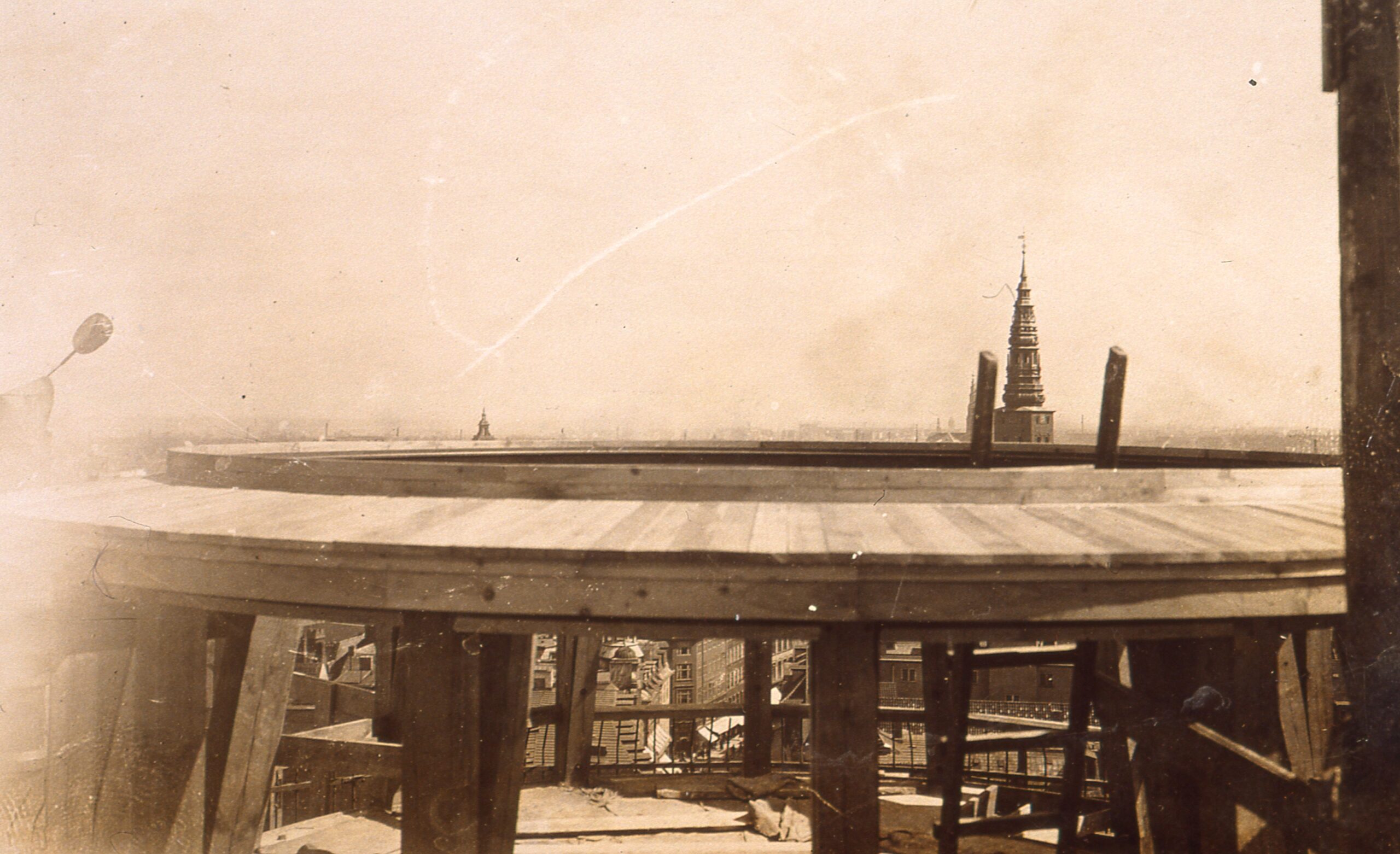

Nedenfor ses billeder fra nedhejsningen den 12. januar 2026 – og til sammenligning fra dengang kuplen blev hejst på plads i 1929.

Historiske fotos: Rundetaarn

Opdateres løbende

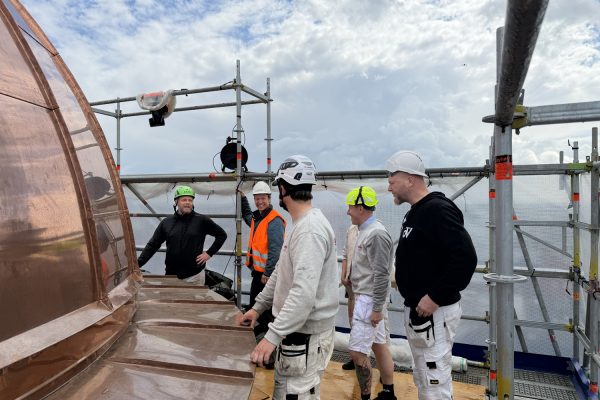

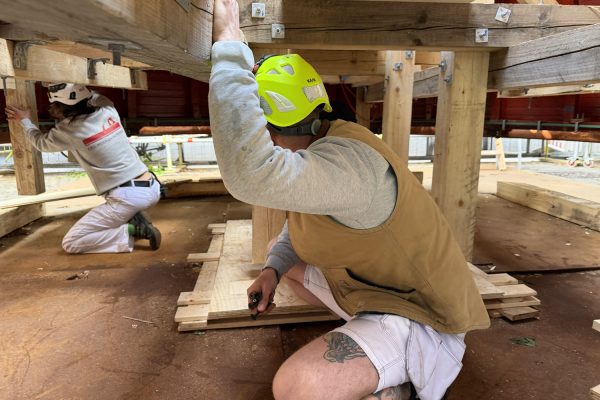

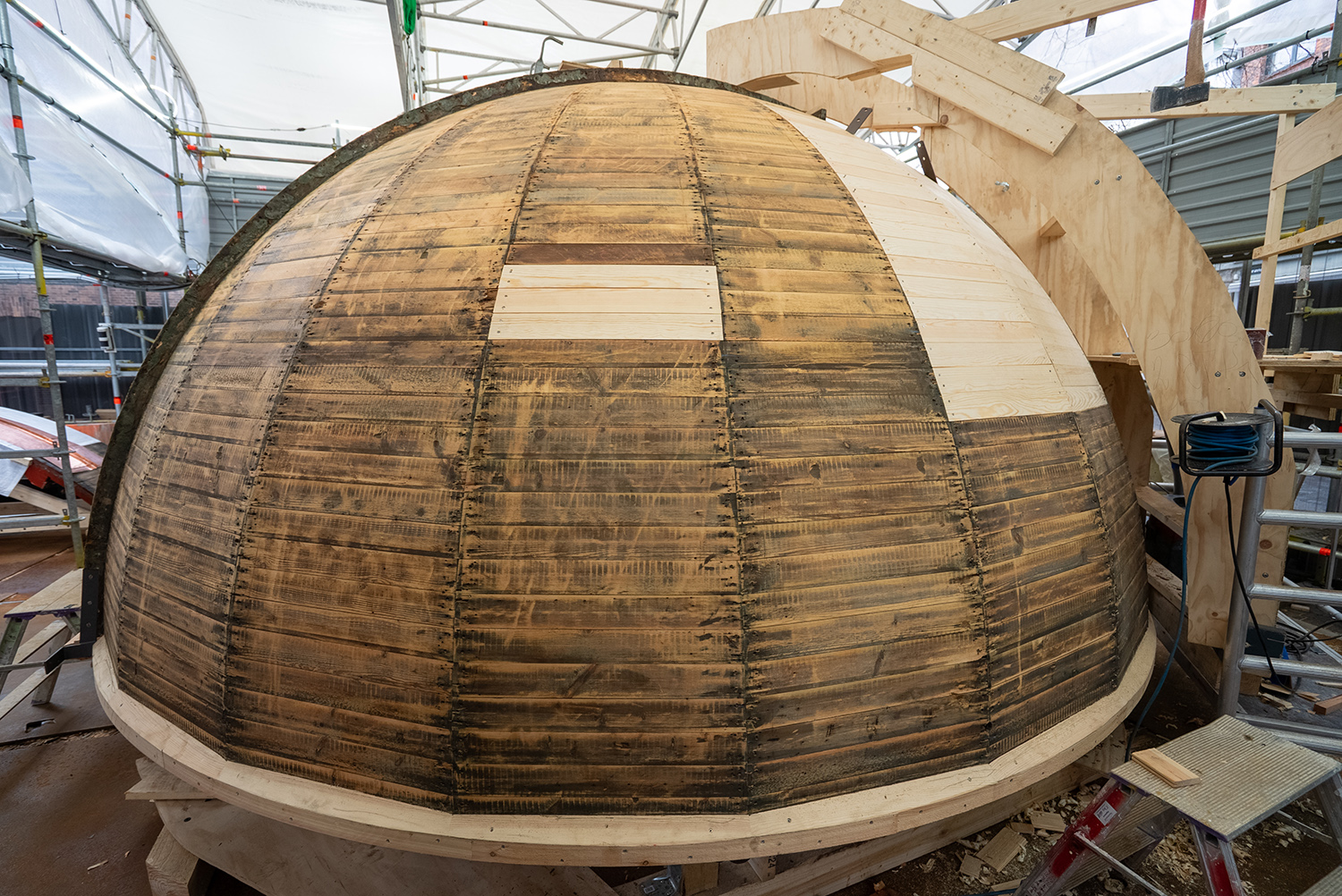

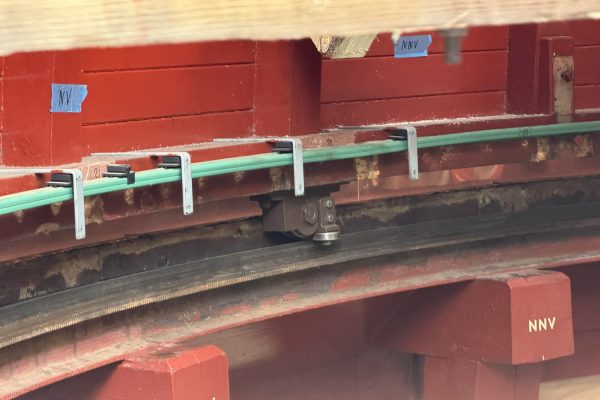

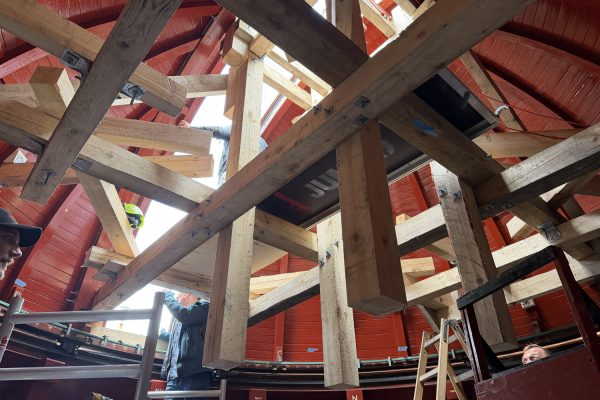

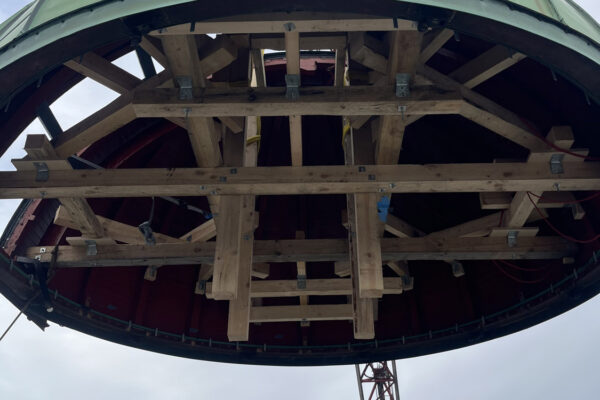

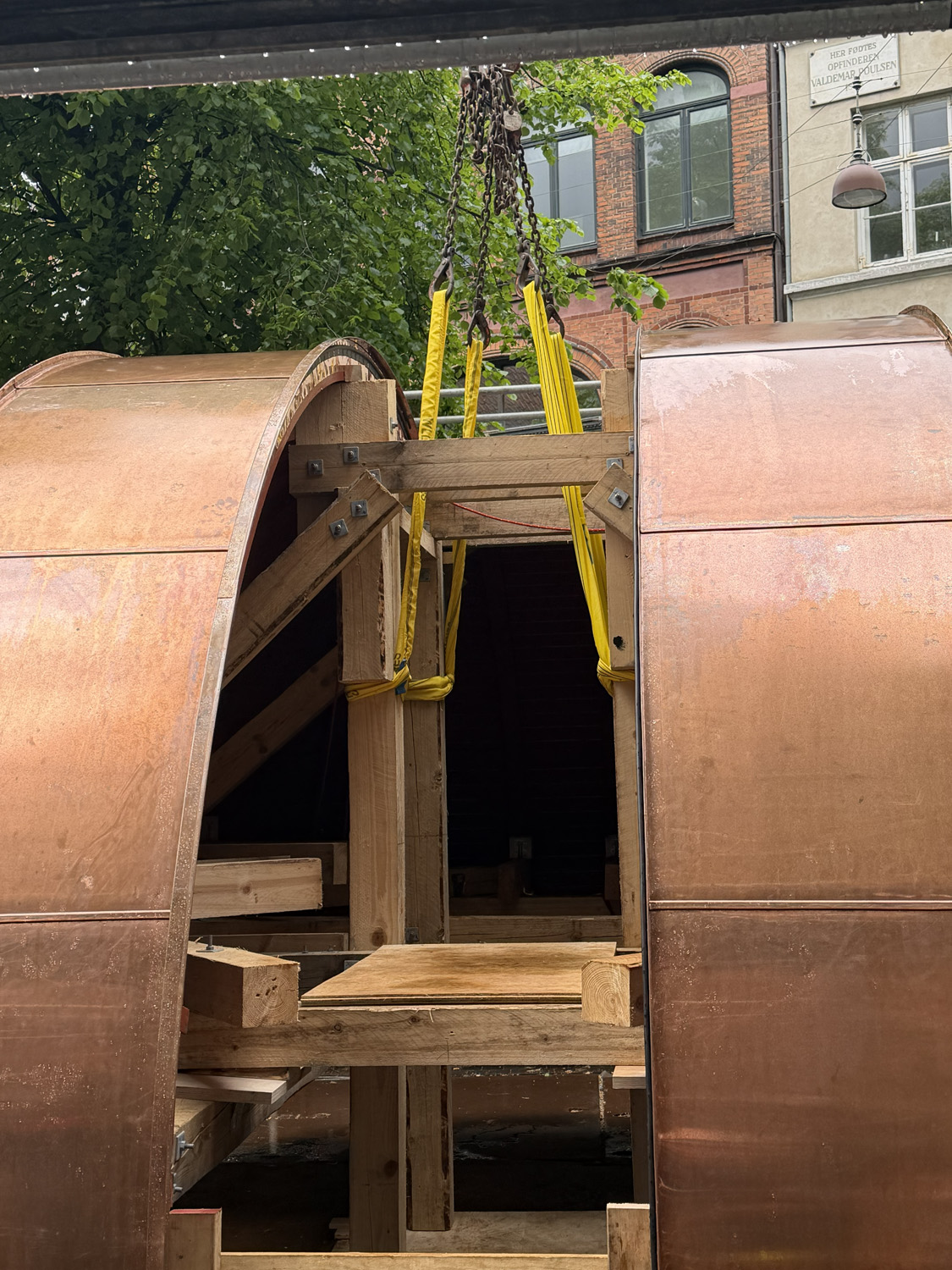

Etape2: Restaurering kuppel på værksted

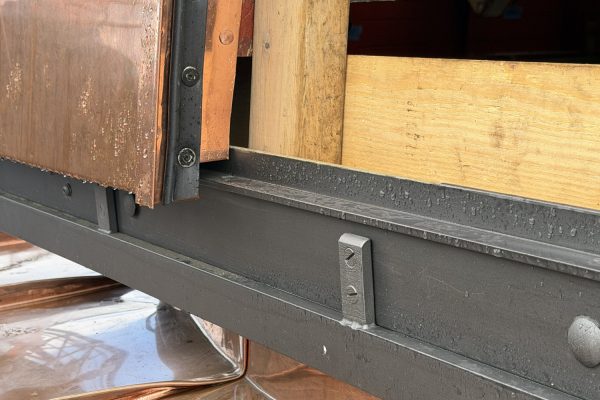

Fra januar til april foretages der kobber-, tømrer- og smedearbejde i forbindelse med restaurering af kuplen. Sideløbende lægges nyt gulv i Observatoriet.

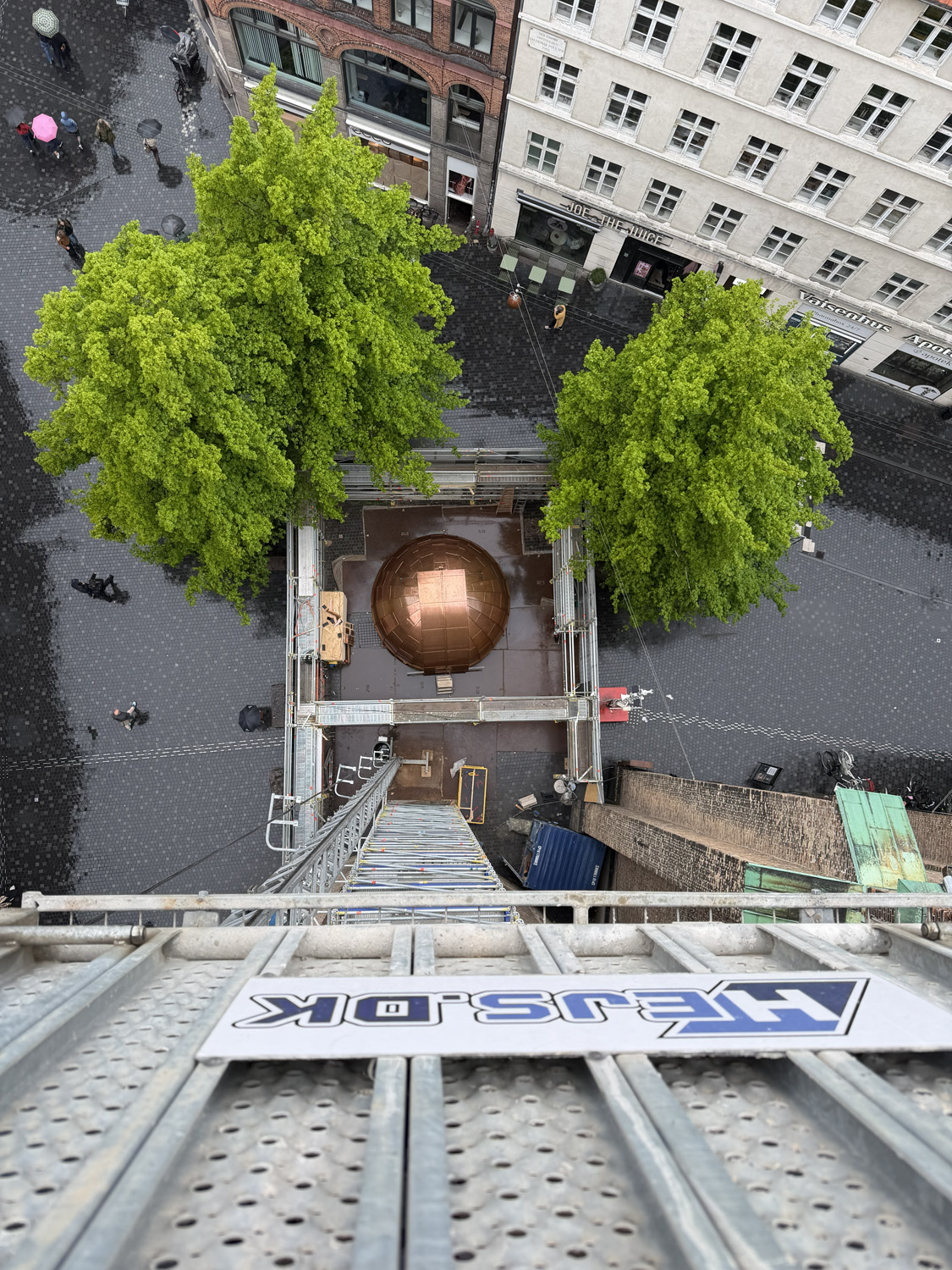

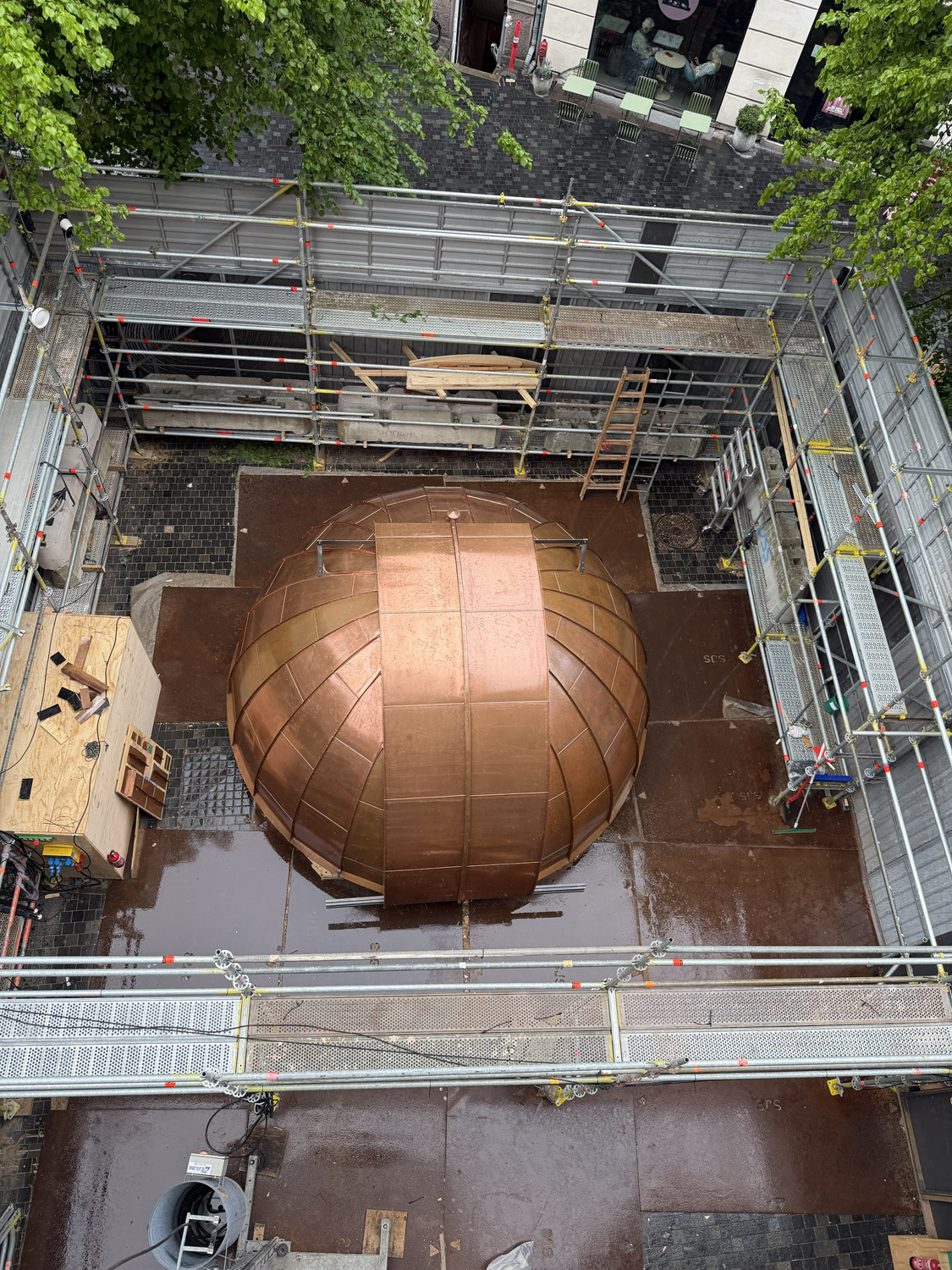

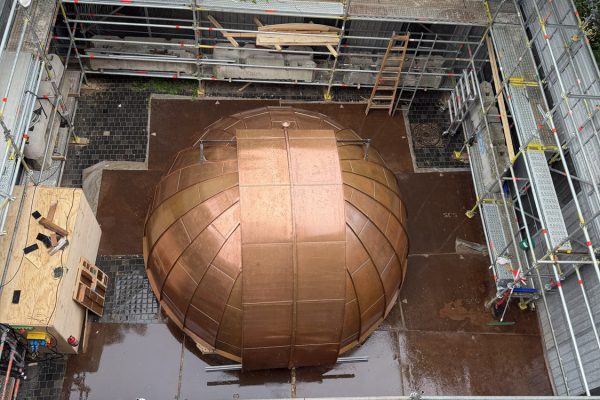

Selve restaureringen af kuplen finder sted på en midlertidig byggeplads ved foden af Rundetaarn. Placeringen gør det muligt at give offentligheden mulighed for at følge med i arbejdet på nært hold, samtidig med at risikoen for skader ved transport til et eksternt værksted minimeres.

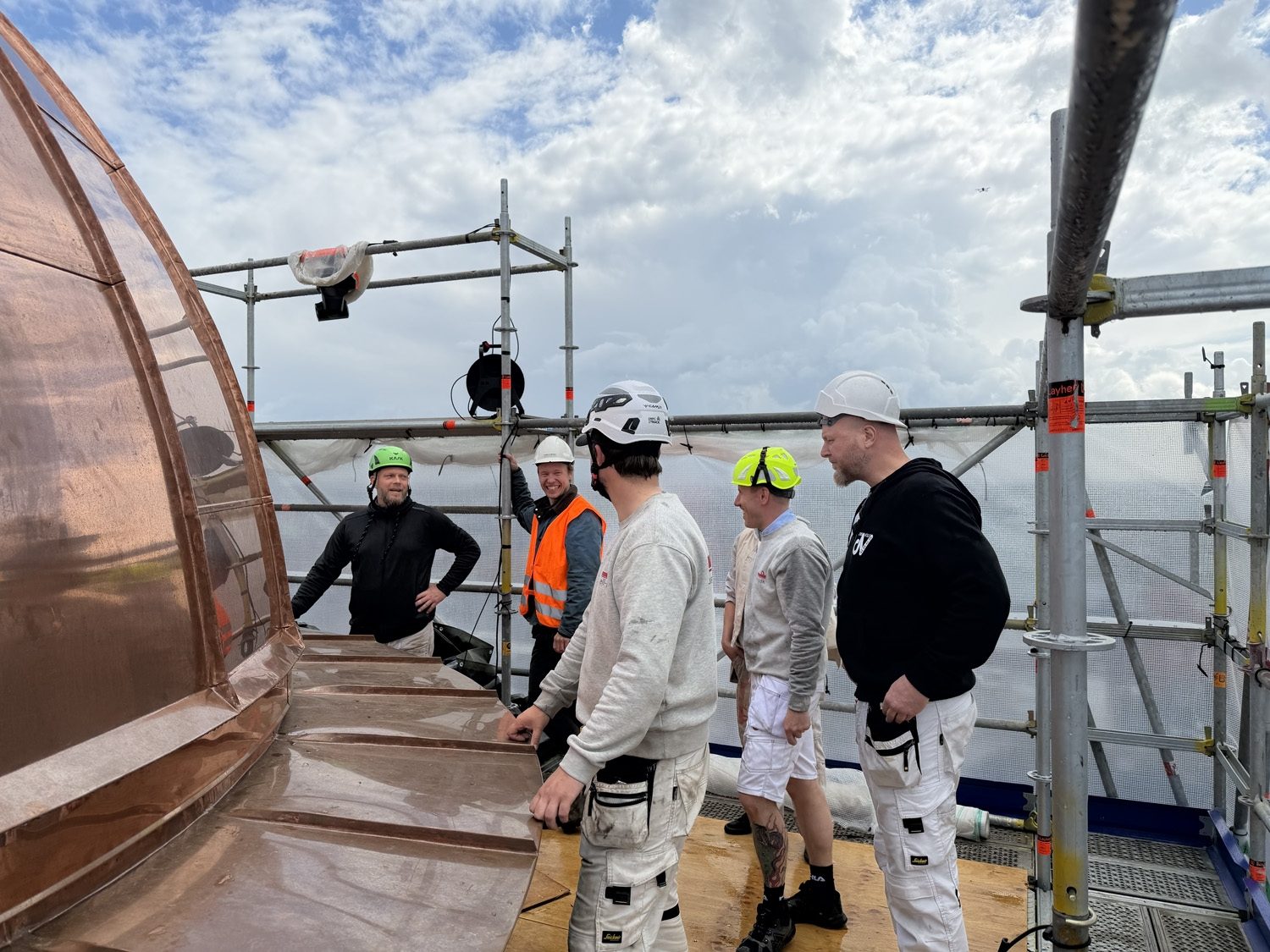

Etape3: Ophejsning og genmontering af kuppel.

Ultimo april 2026.

Kuplen løftes tilbage på plads i ét samlet stykke – en præcis og teknisk krævende operation, der markerer afslutningen på det omfattende restaureringsarbejde.

Vil du vide mere så tøv ikke med at tage fat i os

Henrik Wulff

Tømrermester og Byggeleder
